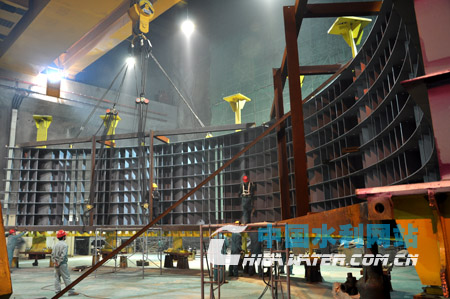

定子机座组装
中国水利网站12月28日讯 由水电四局机电安装分局承担安装的目前世界最大的单机容量80万千瓦水轮发电机组,其首台水轮发电机组定子机座,于2010年12月26日在向家坝水电站右岸地下厂房开始组装,标志着向家坝水电站2011年将全面进入机组安装阶段。 该电站水轮发电机定子机座分5瓣进行组装,外径为210730mm,内径为19488mm,高6325mm,每件重约41吨,总重204.75吨,计划2012年首台机组投产发电,作为国家西电东送的骨干电源项目,向家坝水电站的建设主要将金沙江的水电输往用电紧张的华东、华中和华南地区,同时兼顾四川和云南。 来源:中国水利网站 2010年12月28日
