中国水利网站讯 “如果按常态安装,需要5个半月时间,我们通过施工方式、组织方式等方面的创新,只用了55天就完成了乐昌峡水利枢纽5孔闸门拼装任务,创造了广东水利建设史上的一个奇迹” 。广东省源天工程公司(下称源天公司)乐昌峡水利枢纽工程项目副经理黄汉泉在接受本报记者采访时自豪地说。
乐昌峡水利枢纽是广东目前在建的最大水利项目,是乐昌市和韶关市的重要防洪工程,是珠江了解最新苹果版体育投注平台 防洪规划北江上游防洪工程体系的控制性水利枢纽。工程位于北江了解最新苹果版体育投注平台 的一级支流——武江乐昌峡河段原塘角火车站旧址附近,距乐昌市约14公里。工程于2008年1月奠基,计划于2012年全部完工。工程主要由拦河坝、地下厂房及引水系统、坝区公路等组成。总库容3.44亿立方米,防洪库容2.119亿立方米。工程总投资约34.1亿元。工程建成后,可将乐昌市区防洪标准由10年一遇提高到50年一遇;与浈江湾头水利枢纽联合调度,将韶关市区防洪标准由20年一遇提高到100年一遇。
大胆创新,首次将架桥机用于水电安装
2011年9月29日,是乐昌峡水利枢纽工程总指挥部确定的工程建设进度重要节点,大坝5孔闸门必须在此前安装完毕。负责闸门安装的广东省源天工程公司,按照总指挥部的计划,只有2个半月的安装时间。
据黄汉泉介绍:“如果按常态安装,需要5个半月时间”
如何打破常态,是确保按时完成安装任务的关键。
在乐昌峡水利枢纽,大坝上的金属安装施工面狭小、运输困难是闸门安装的最大难点。依靠传统的大型吊机来施工,不但没有足够的场地来摆放设备,而且吊装上百吨的闸门运转不便、对位困难,效率低下,根本无法按计划完成安装任务。

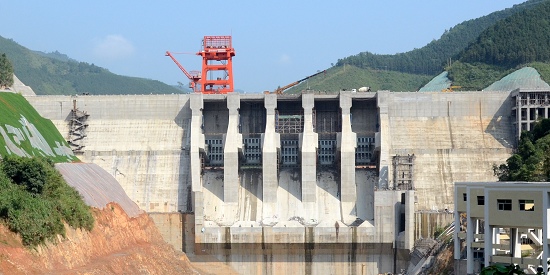

总指挥部经过多次研究、反复论证,最后决定采用架桥机的方式安装闸门,这在广东水电建设史上还是首次。
“采用架桥机安装,占地面积小,吊装灵活,移动方便,可最大程度解决施工面狭小的问题,大大提高了安装效率”,黄汉泉对记者解释说。
据源天公司乐昌峡水利枢纽项目部现场技术主管罗淼通介绍,采用架桥机,可从5孔闸门的两端同时推进,工作面增加到2个,可成倍加快施工进度,一个工作面平均20天可安装一孔闸门,这样我们就用55天完成了乐昌峡水利枢纽大坝5空闸门的安装任务。
源天公司通过创新安装方式,既解决施工面狭小的问题,又大大提高了安装进度,确保按时完成任务。
高效协调,金属安装与土建施工错峰作业
乐昌峡水利枢纽大坝土建施工和闸门安装由不同的单位负责,而且存在同时交叉作业的情况。为了使彼此之间施工的相互影响降至最小,效率提到最高,总指挥部多次召开大坝土建施工和闸门安装单位协调会,决定采用金属安装与土建施工错峰作业。
白天由源天公司铺设架桥机进行闸门吊装等重型设备安装,而土建施工单位则重点做好闸门位置之外的大坝的施工。晚上,则由源天公司将架桥机移开,让出通道给土建施工单位在闸门部位进行施工,而源天公司则重点做好电焊、液压设备安装等工作。从而使彼此之间的影响降到最低程度。
广东省水电二局股份有限公司(大坝施工单位)乐昌峡拦河坝项目副经理郑明说,通过金属安装与土建施工错峰作业,土建的施工进度和闸门的安装进度都得到保障,实现双赢。
通过白天与晚上的错峰作业,不但确保了闸门的安装进度,而且也确保了实现整个工程的进度和目标。
精心组织,闸门在制造工厂预拼装
为了按时完成安装任务,工程指挥部和源天公司通过精心组织,采取了许多可以加快闸门安装进度的办法和措施。
据罗淼通介绍,在闸门出厂之前,工程技术人员就对闸门进行预拼装,把许多准备工作做在前,能在工厂里做的事情,就在工厂里完成,决不带到现场去,从而减少在现场的安装环节和安装时间,提高工作效率。
在闸门安装前,源天公司就精心编印了《广东省乐昌峡水利枢纽工程溢洪道金属结构吊装方案》,就闸门安装组织架构、人员安排、安装程序、进度控制等作了详细安排。并组织参建人员进行学习,熟悉相关内容,做到每件工作都心中有数,了如指掌。
另外,总指挥部针对施工任务重、工期紧张、施工场地狭小、交叉作业繁多、吊装难度大、汛期安装风险高等不利因素,多次召开多方协调会,倒排施工计划,按照“横到边、纵到底、不留空白、不留死角”的总体要求,将施工任务细化到每一天。
通过一系列的创新,源天公司从2011年7月15日开始安装第一块闸门开始,到9月7日5孔闸门全部安装完成,仅用了55天,创造了广东水利建设史上的一个奇迹。
据广东省水利厅副厅长、乐昌峡水利枢纽工程建设总指挥吕英明介绍,闸门安装不能有一点马虎。“一个是门槽轨道的安装,要求精度很高,稍为偏一点,闸门上升、开启是开不了的。第二个难点是闸门的安装。吊装很困难,一个闸门有250多吨重,在上面要拼装、焊接、调试等等,要花很大功夫”。
乐昌峡水利枢纽闸门的安装,充分证明广东水利队伍是一支能打硬仗、善打硬仗的队伍。
